Ondergrondse aanleg van elektriciteitskabel

08 juli 2021 Matthijs Oppenhuizen

Binnenkort begint de aanleg van een elektriciteitskabel tussen windmolen 4 en bedrijventerrein De Rietvelden. Dit gebeurt grotendeels ondergronds, maar een klein deel wordt bovengronds uitgevoerd in een weide naast de Engelsedijk.

Aanleg elektriciteitskabel tussen windmolens
Vanaf de week van 12 juli wordt een belangrijk onderdeel van het windpark gerealiseerd: een elektriciteitskabel tussen de drie windmolens op bedrijventerrein De Rietvelden en de vierde windmolen aan de Gemaalweg. Dit is onderdeel van de zogeheten parkbekabeling: via elektriciteitskabels zijn alle windmolens met elkaar verbonden. Hoewel deze elektriciteitskabel grotendeels ondergronds wordt aangelegd zonder dat de omgeving hier iets van merkt, gebeurt een klein deel bovengronds. Dat kan de omgeving merken. Daarover gaat dit nieuwsbericht.

Gestuurde boringen onder Diezemonding en volkstuinen door
Vanaf bedrijventerrein De Rietvelden wordt onder de Diezemonding door geboord met een zogeheten gestuurde boring. De kabel gaat dus onder de grond door zonder dat er hoeft te worden gegraven of iets soortgelijks. Van deze werkzaamheden en de kabel is dus niets te zien of te merken, ook niet in de Diezemonding. Ditzelfde geldt voor de boring die vanaf windmolen 4 (aan de Gemaalweg) ondergronds onder de snelweg A59 en de volkstuinen aan de Engelsedijk door gaat.

Op één plek komen de boringen tijdelijk bovengronds
De twee boringen komen tijdelijk op één plek bovengronds. Dit is in een weide aan de Engelsedijk, tussen de dijk en de volkstuinen. Dit is nodig om de bocht te kunnen maken naar windmolen 4 aan de Gemaalweg. In deze weide worden de twee delen van de mantelbuis bovengronds aan elkaar bevestigd zodat er één complete mantelbuis ontstaat tussen windmolen 4 en de andere drie windmolens. In deze mantelbuis komt de kabel. Als de boringen zijn afgerond, wordt deze tijdelijke werkplaats weer hersteld en is er in de weide niets meer van te zien.

Hieronder staat een plattegrond waarop staat aangegeven wat er gaat gebeuren. Onder de plattegrond staat een toelichting hierop (tekst loopt door onder de plattegrond).

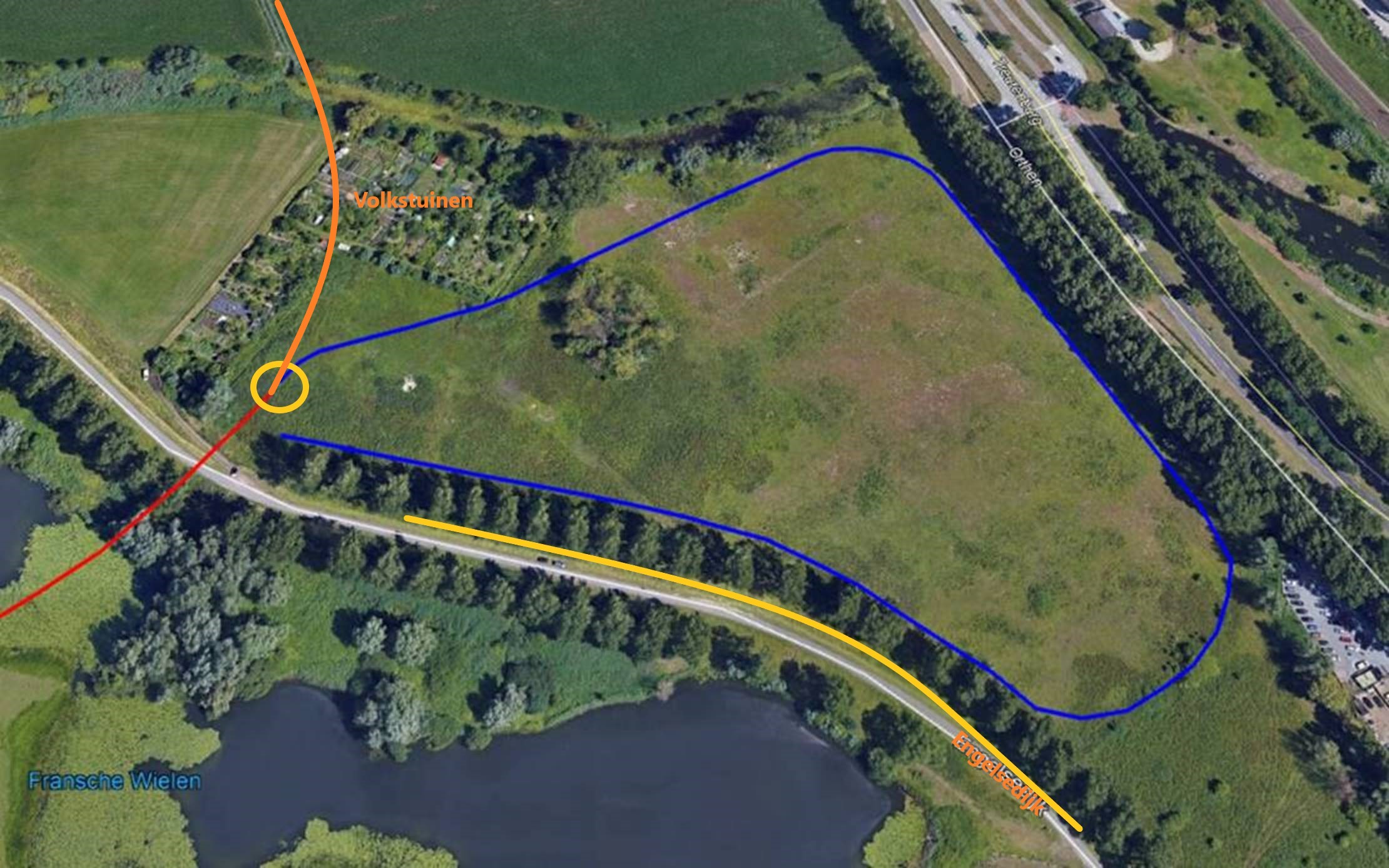

2021 04 02 plattegrond HDDboring

Toelichting op plattegrond
Bovenstaande plattegrond geeft een indruk van de werkzaamheden:

  • De rode lijn is globaal het ondergrondse traject van de boring vanaf bedrijventerrein De Rietvelden. Als deze boring onder de Diezemonding en onder de Engelsedijk door is, komt deze omhoog in de weide. Dat is globaal in het gebied van de gele cirkel.
  • De oranje lijn is globaal het ondergrondse traject van de boring vanaf windmolen 4 (Gemaalweg) naar de weide. Als deze boring onder de volkstuinen door is, komt deze omhoog in de weide. Dat is globaal in het gebied van de gele cirkel.
  • In het gebied dat globaal wordt begrensd door de gele cirkel, worden de twee mantelbuizen (de rode en de oranje lijn) aan elkaar gemaakt.

  • De donkerblauwe lijn op de plattegrond is een mantelbuis die wordt uitgelegd langs de rand van de weide. Deze mantelbuis wordt vanaf de weide ondergronds teruggetrokken naar bedrijventerrein De Rietvelden, door de ruimte die door de boring is ontstaan. Deze mantelbuis staat in de weide op steunen zodat deze vloeiend in het ondergrondse tracé kan worden gebracht.

  • De gele lijn langs de Engelsedijk is eenzelfde mantelbuis, maar die wordt ondergronds teruggetrokken vanaf de weide naar windmolen 4. Ook deze mantelbuis staat op steunen. Tijdens deze werkzaamheden blijft de Engelsedijk open voor verkeer. Wel is de weg tijdelijk iets smaller door de mantelbuis die aan de kant van de weg staat. Met verkeersborden wordt gezorgd voor een afscheiding tussen de mantelbuis en wegverkeer.

Circa vier weken werk
De werkzaamheden nemen naar verwachting circa vier weken in beslag. Alle apparatuur die nodig is, gaat over de bestaande afrit vanaf de dijk ter hoogte van de weide en gaat dan de weide in. Hiervoor wordt de omheining rond de weide tijdelijk verwijderd, maar dit wordt na afloop weer hersteld op kosten van het windpark. De apparatuur bestaat hoofdzakelijk uit hooguit enkele kleinere graafmachines. De volkstuinen worden niet beïnvloed door deze werkzaamheden of de elektriciteitskabel zelf.
