Mijlpaal voor Bossche Windmolen West
18 februari 2021 Matthijs Oppenhuizen
Het heien voor de fundamenten van de windmolens is in volle gang.
Mijlpaal voor Bossche Windmolen West
Het is voor alle betrokkenen van Windpark De Rietvelden een mooi moment dat de bouw is begonnen, maar voor coöperatieve vereniging Bossche Windmolen West (BWW) heeft het nog meer betekenis. De ruim 550 leden van BWW zijn samen eigenaar van windmolen 1 (aan de Graaf van Solmsweg). Om zo ver te komen, hebben vele vrijwilligers uit ’s-Hertogenbosch zich acht jaar lang ingezet en er menige vrije uren aan besteed. Daarom vierde BWW op 17 februari het slaan van de eerste heipaal – zij het vanwege het coronavirus helaas in klein gezelschap in plaats van met zoveel mogelijk leden. Het Brabants Dagblad schreef er een artikel over, dat kunt u hier lezen.
Heien is begonnen

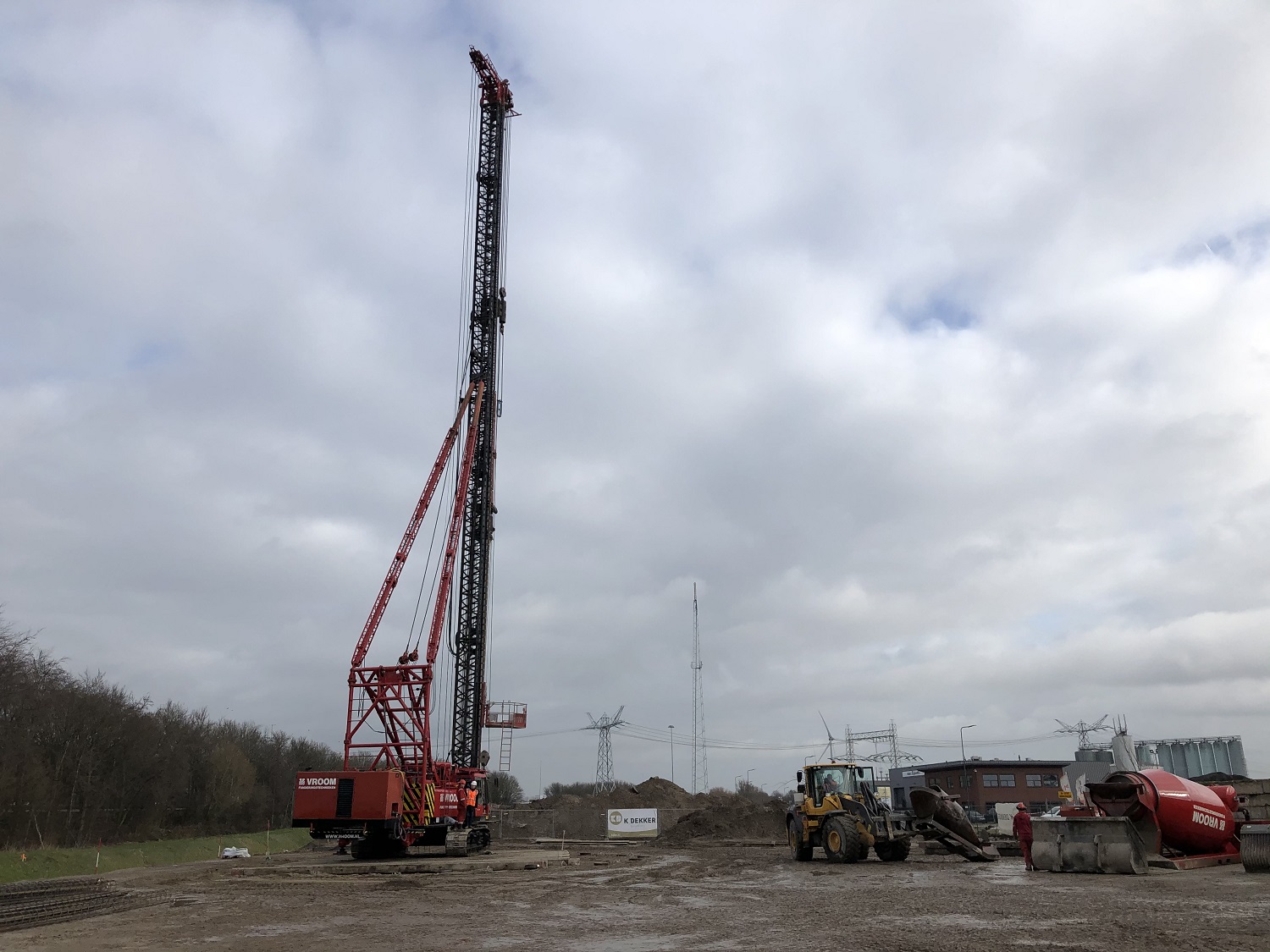

Er wordt inmiddels volop geheid voor de fundamenten. Alle heipalen voor windmolen 1 zijn inmiddels klaar. Op 17 februari is ook begonnen bij windmolen 2 (terrein van BCTN). Hieronder ziet u een foto van de heistelling bij windmolen (tekst loopt door onder de foto).
Planning heien

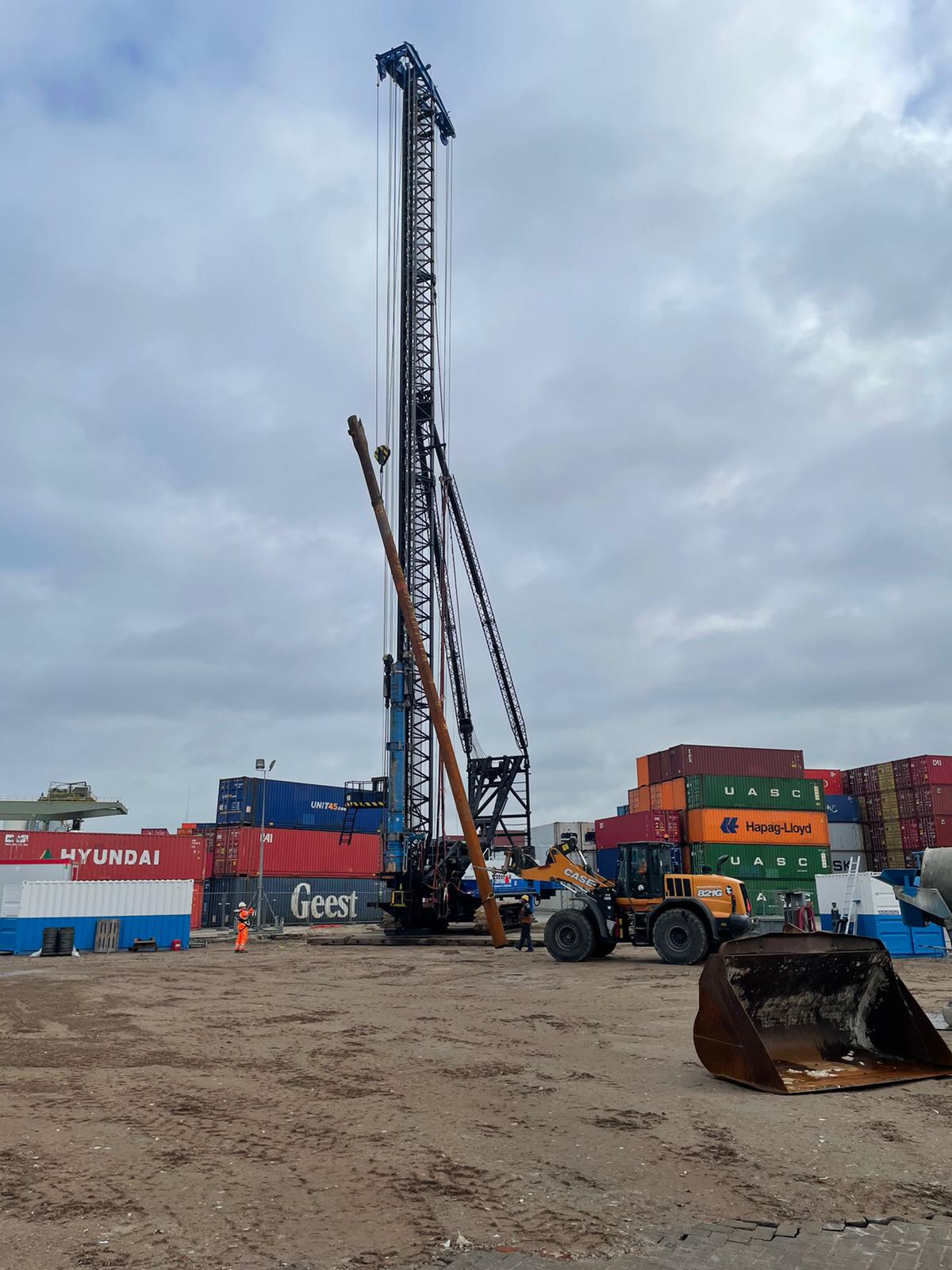

De huidige planning is dat het heien voor windmolen 2 deze week nog wordt afgerond. De heistelling van windmolen 2 (zie foto hieronder) gaat daarna naar windmolen 4 (aan de Gemaalweg). Het heien begint hier volgende week (week van 22 februari) of de week daarna (week van 1 maart). Dat is nog niet exact bekend.
Bij windmolen 3 (terrein brouwerij Heineken) wordt in de week van 1 maart geheid. Dat gebeurt hier overigens trillingsvrij, deze heipalen worden in de grond geschroefd (tekst loopt door onder de foto).
Veel grondwerkzaamheden bij windmolen 4

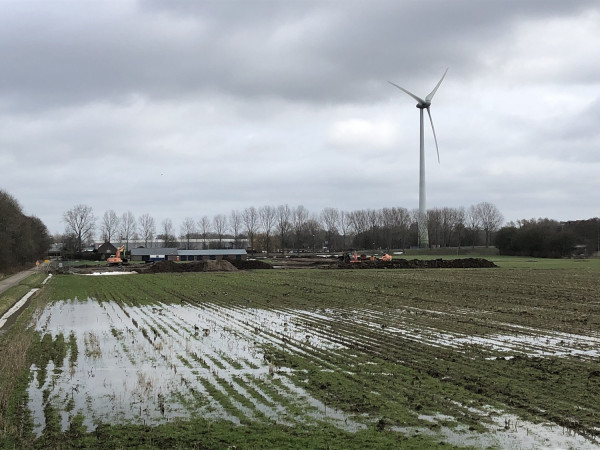

Bij windmolen 4 aan de Gemaalweg worden momenteel veel grondwerkzaamheden uitgevoerd. Er is onder andere voorbelasting aangebracht om de grond steviger te maken. Verder wordt de tijdelijke weg vanaf de Treurenburg naar de windmolenlocatie aangelegd (zie foto). Hierover worden later de windmolenonderdelen aangevoerd (tekst loopt door onder de foto’s).

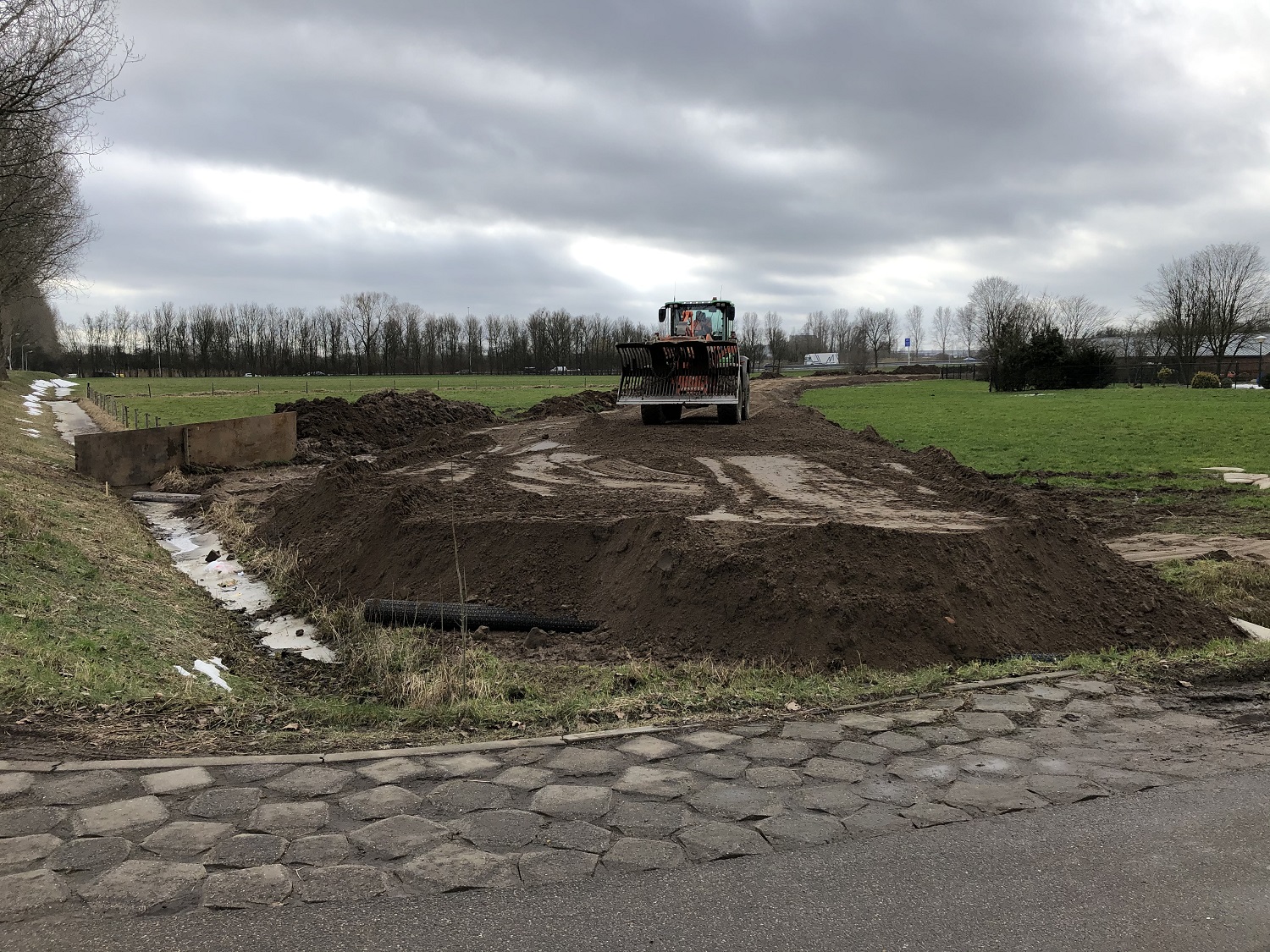

De aanleg van de tijdelijke weg naar windmolen 4. Hier gezien vanaf de plek waar de Gemaalweg en de Treurenburg bij elkaar komen.

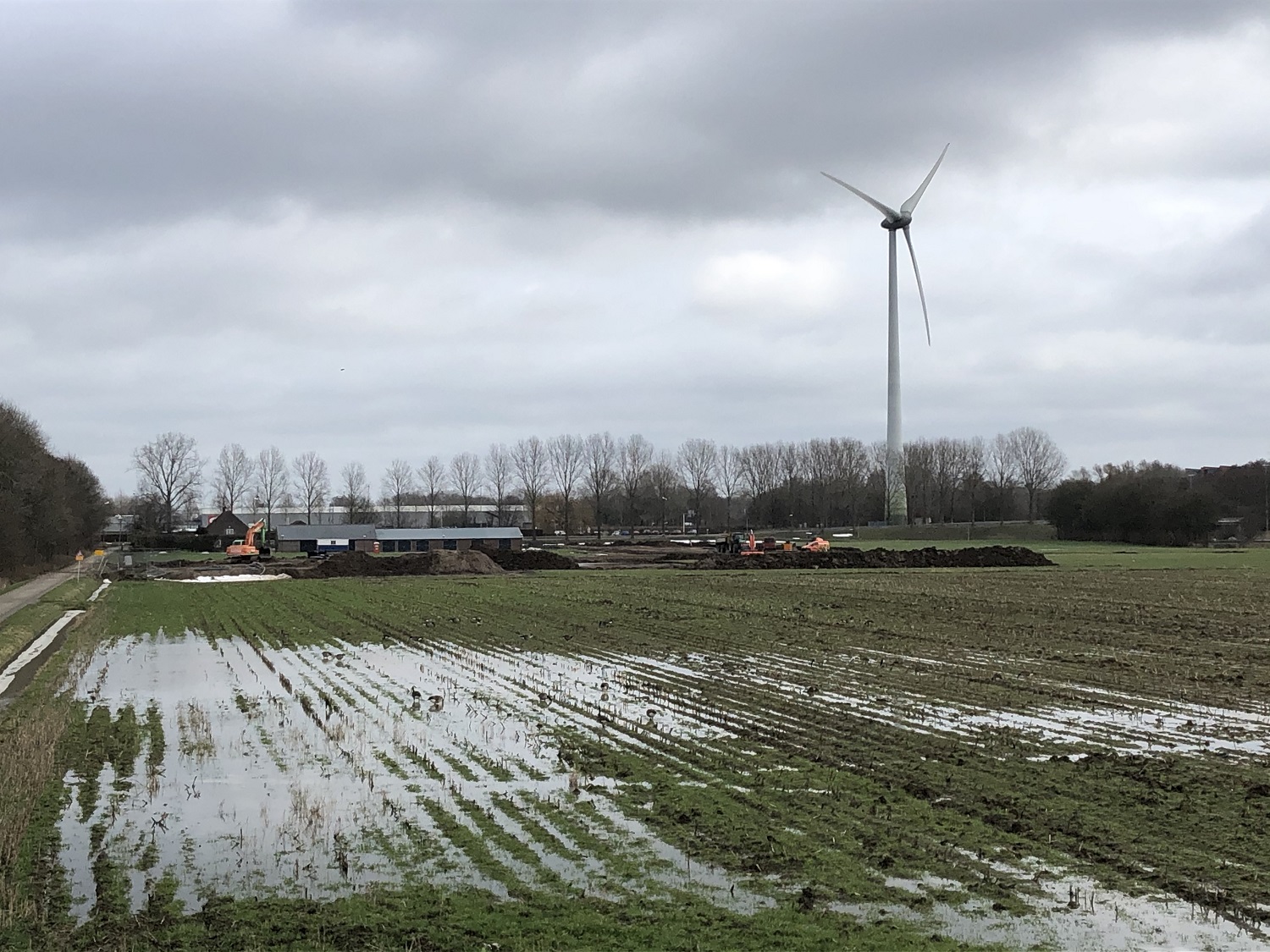

Er wordt gewerkt op de locatie van windmolen 4, met op de achtergrond de bestaande windmolen.
Verslag informatieavond
Op 9 februari hielden we een digitale informatieavond over de bouw van Windpark De Rietvelden. De presentatie die is gegeven, kunt u hier zien. Een verslag van deze informatieavond vindt u hier.
